Як перевести комп’ютерний клуб на нове ПЗ без простою

Перевести комп’ютерний клуб на SENET можна без втрати робочого дня. До закриття клуб працює у старій системі, а команда SENET заздалегідь перевіряє базу, налаштовує тарифи, ролі працівників, ігрові зони та способи оплати. У погоджене нічне вікно виконуються фінальний експорт, імпорт актуальних даних, підключення станцій і контрольні тести — вранці адміністратор відкриває зміну вже в SENET.
У даному матеріалі показано механізм переходу: які дані передає клуб, хто відповідає за імпорт, що перевіряють до запуску та за яким чек-листом відкривають першу зміну. До ухвалення рішення власник може запросити план міграції для своєї локації; для клубів, що переходять з іншого ПЗ, перші 3 місяці SENET надаються в подарунок.
Що означає «перехід без простою»
Перехід без простою — це сценарій, за якого клуб не втрачає повну робочу зміну й не скасовує бронювання на наступний день.
Міграцію поділяють на підготовку та технічне вікно. До закриття команда налаштовує конфігурацію клубу, перевіряє дані й погоджує сценарій запуску. Після закриття виконуються лише дії, що залежать від актуального стану бази: фінальний експорт, імпорт, перемикання станцій і контрольні тести.
З чого починається зміна клубного ПЗ
До того, як обрати конкретну дату та час переходу, потрібно зафіксувати, як клуб працює наразі. Менеджер уточнює кількість комп’ютерів та ігрових зон, структуру тарифів, способи оплати, ролі працівників, мережеву конфігурацію та особливості поточного рішення. Для мережі клубів додатково узгоджується порядок переходу локацій.
На цьому етапі фіксують план: що налаштовує команда SENET, які дані передає клуб, хто залишається на зв’язку в ніч запуску та за якими контрольними сценаріями приймають результат. Дату можна прив’язати до завершення поточної підписки, але підготовку бази й конфігурації починають раніше.
Якщо разом із системою керування впроваджується SENET Boot, апаратну частину перевіряють окремо. Сервер, мережа та клієнтські комп’ютери мають відповідати вимогам бездискового завантаження. Це дає змогу не поєднувати перенесення облікової системи з непідготовленою інфраструктурою.
Чому базу клубу перевіряють до міграції
Щоб перенести базу клубу, клієнт передає CSV-файл із даними користувачів. Одразу після отримання фахівці перевіряють структуру: назви й порядок полів, формат значень, обов’язкові дані та можливі помилки.
Якщо файл відповідає вимогам, запит передають до L2 Support — відділу, що здійснює імпорт. Запит опрацьовується протягом 1–3 робочих днів, оскільки надходить у загальну чергу. Технічний імпорт перевіреної бази зазвичай займає 2–4 години.
Якщо у вивантаженні є пропуски, некоректні формати чи інші проблеми, клуб отримує список виправлень. Нічне перемикання призначають після повторної перевірки, а не з розрахунком на виправлення файлу після закриття. Такі розбіжності в депозитах і відсутні облікові записи виявляються до першої зміни.
Детальний перелік даних для перенесення наведено в окремому матеріалі. Перелік даних і правила їх перетворення підтверджують до технічного вікна; під час нічних робіт команда використовує вже перевірений файл.
Що потрібно підготувати для переходу

Більшу частину робіт виконують без зупинки роботи клубу. До технічного вікна команда налаштовує структуру закладу, тарифи й пакети, права адміністраторів, ігрові зони, способи оплати та сценарії обслуговування гостей.

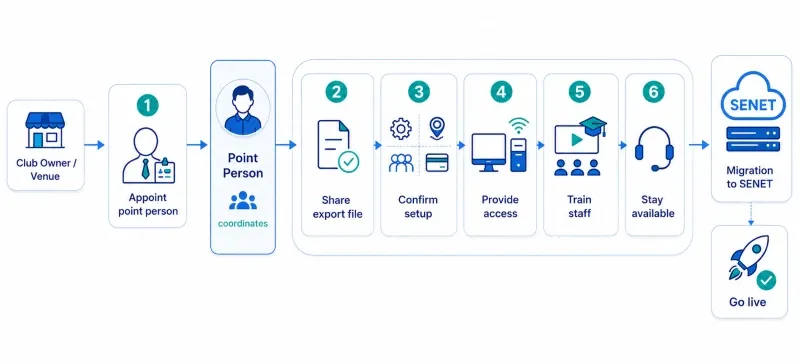

Щоб перейти на нове клубне ПЗ за узгодженим графіком, з боку власника потрібні такі організаційні дії:
- призначити відповідального за комунікацію із SENET;
- вчасно передати вивантаження та виправити зауваження до файлу;
- підтвердити тарифи, зони, права працівників і платіжний сценарій;
- забезпечити доступ до станцій і мережі в технічне вікно;
- провести навчання адміністраторів до першої зміни;
- залишити на зв’язку працівника, який знає поточну конфігурацію клубу.
Для великої кіберспортивної арени або мережі цей список не змінюється, але перехід можна поділити на етапи. Спочатку запускається одна локація, потім решта точок переводяться за узгодженим графіком з урахуванням результатів пілотного запуску.
Адміністраторів навчають до першої зміни: як відкрити робочий день, запустити сесію, прийняти оплату, перевірити баланс, оформити бронювання та закрити касу. Після навчання ці операції можна перевірити до відкриття й відокремити питання роботи з інтерфейсом від технічних помилок.
Платіжні налаштування завершують до технічного вікна, щоб у ніч запуску перевіряти вже погоджений касовий сценарій. Наприклад, для клубів у Казахстані SENET підтримує інтеграцію з Kaspi: гості можуть поповнювати баланс у клубі або дистанційно через SENET ID, а транзакції відображаються у статистиці онлайн-платежів. Інтеграції з місцевими фіскальними апаратами наразі немає, тому касовий сценарій потрібно узгодити окремо.
Як проходить ніч міграції
Точна послідовність залежить від конфігурації клубу, але робочий сценарій має такий вигляд:
- Клуб завершує звичайну зміну. Після закриття фіксуються останні зміни у старій системі та готується фінальне вивантаження.
- Команда імпортує узгоджені дані та звіряє контрольні значення.
- SENET підключається до робочих станцій та ігрових зон, застосовуються підготовлені тарифи й права доступу.
- Перевіряються ключові сценарії: вхід адміністратора, вхід гостя за своїм логіном, відображення балансу, запуск і завершення сесії, нарахування за тарифом, бронювання та доступні способи оплати.
- Після контрольної перевірки клуб отримує підтвердження, що може працювати на новій системі.
Команда SENET відповідає за імпорт і запуск системи, а з боку клубу потрібен працівник, який підтверджує тарифи, надає доступ до обладнання та відповідає на запитання щодо локальної конфігурації.
Що відбувається вранці
Адміністратор відкриває зміну за звичним розкладом. Гості входять за своїми логінами й бачать дані, включені до узгодженого складу міграції. Перші операції проводять за коротким чек-листом: перевіряють кілька облікових записів, поповнення, запуск сесії та підсумок у звіті.
Після завершення імпорту клієнт отримує повідомлення. Якщо під час першої зміни виникає запитання щодо налаштування, його вирішують через той самий канал, у якому координувався перехід. Перевірку виконують на початку зміни: розбіжність у балансі, поповненні чи звіті простіше локалізувати до накопичення нових операцій.
Що може подовжити строки міграції
Графік змінюють, якщо вихідні дані або інфраструктура ще не готові до технічного вікна. Додатковий час потрібен, якщо:
- вивантаження зі старої системи неповне або не відповідає узгодженій структурі;
- у клубі використовуються складні індивідуальні тарифи, для яких немає прямої відповідності;
- не підтверджені ролі працівників, способи оплати або логіка роботи ігрових зон;
- станції та мережа потребують окремої технічної підготовки;
- одночасно запускається SENET Boot, але серверна інфраструктура ще не готова.
За таких умов нічне перемикання переносять до виправлення даних або підготовки інфраструктури. План міграції фіксує ці залежності до призначення технічного вікна, щоб команда не усувала їх після закриття клубу.
Як отримати план переходу на SENET
До ухвалення рішення власник може запросити план для конкретного клубу. У ньому фіксуються склад міграції, вимоги до вивантаження, технічна підготовка, відповідальні сторони, дата нічного перемикання та перевірки перед відкриттям.
Такий план дає змогу порівнювати не обіцянки провайдерів, а конкретний процес: скільки дій залишиться на стороні клубу, хто переносить дані та що станеться, якщо вихідний файл виявиться некоректним.
Для клубів, що переходять з іншого ПЗ, перші 3 місяці SENET надаються в подарунок. До переходу включено міграцію, навчання адміністраторів, налаштування застосунку та онлайн-оплат. Менеджер зафіксує склад робіт і умови для конкретної локації.
